Mintia: Turbina cu gaz, gata să intre în funcțiune în mai puțin de o lună

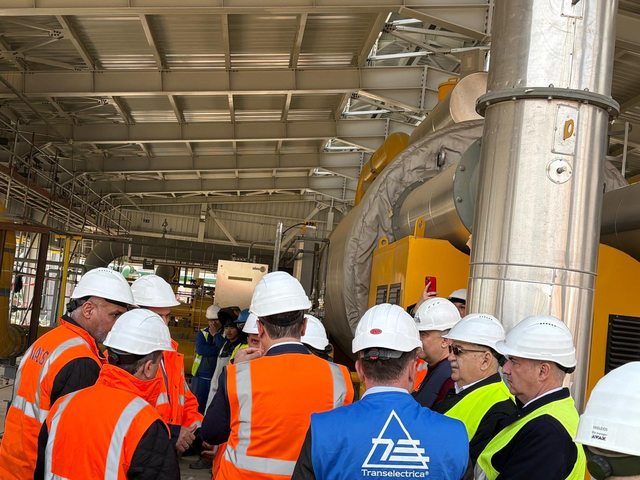

Membri ai Directoratului Transelectrica, alături de reprezentanți ai Transgaz și Mass Global Energy Rom, au vizitat șantierul termocentralei Mintia,...

Mintia: Turbina cu gaz, gata să intre în funcțiune în mai puțin de o lună

Membri ai Directoratului Transelectrica, alături de reprezentanți ai Transgaz și Mass Global Energy Rom, au vizitat șantierul termocentralei Mintia, pentru a evalua stadiul lucrărilor de modernizare. Vizita de lucru a avut loc sub coordonarea Secretarului de Stat în Ministerul Energiei, Pavel-Casian Nițulescu. Scopul principal a fost analizarea progreselor înregistrate și identificarea soluțiilor pentru respectarea termenelor contractuale.

Discuții despre etapele proiectului

În cadrul vizitei de lucru, s-a desfășurat o ședință dedicată examinării stadiului actual al lucrărilor. Au fost evaluate progresele recente în implementarea proiectului de modernizare a centralei electrice de la Mintia. Un punct central al discuțiilor l-a constituit identificarea soluțiilor pentru respectarea termenelor, în special cele legate de energizarea Turbinei cu Gaz 1 (TG 1). Transelectrica, împreună cu asocierea Electrimontaj Cluj – Energobit, are ca termen asumat pentru finalizarea primei etape data de 15 mai 2026.

Pentru a se asigura energizarea TG1 la termen, Mass Global Energy Rom trebuie să gestioneze o serie de aspecte. Acestea includ finalizarea lucrărilor din instalația proprie la TG 1, realizarea tuturor testelor necesare, asigurarea personalului autorizat pentru operare și finalizarea integrării echipamentelor centralei în sistemul SCADA dispecer. Transelectrica a reiterat angajamentul ferm de a finaliza proiectul, subliniind importanța cooperării tuturor părților implicate.

Proiecte paralele și termene

Pe lângă modernizarea centralei, în derulare este și licitația Transelectrica pentru achiziția și montajul unui nou transformator de putere în stația 400/220/110 kV Mintia. Acesta va asigura racordarea noii centrale la rețeaua națională. Aceste inițiative sunt cruciale pentru asigurarea capacității de producție și distribuție a energiei electrice.

Potrivit informațiilor comunicate de Guvern, producția de energie electrică a noii centrale de la Mintia este estimată să înceapă în septembrie 2026.
