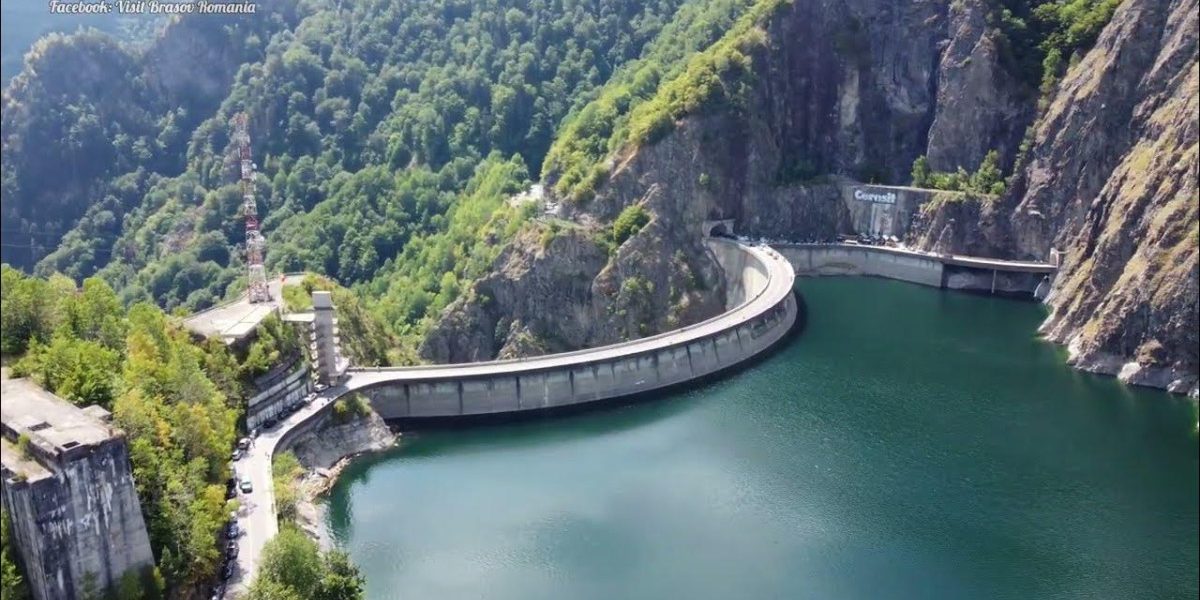

Ministrul Energiei, Bogdan Ivan, a anunțat sâmbătă, 4 aprilie, că la Barajul Vidraru a început reumplerea lacului de acumulare, după finalizarea lucrărilor în zonă

Ministrul Energiei, Bogdan Ivan, a anunțat sâmbătă, 4 aprilie, că la Barajul Vidraru a început reumplerea lacului de acumulare, după finalizarea lucrărilor în zonă. Conform oficialului, datele hidrologice sunt favorabile, iar dacă această tendință se menține, estimările indică finalizarea procesului pentru luna octombrie. Ivan a precizat, de asemenea, că echipe specializate monitorizează constant evoluția lucrărilor, atât pe teren, cât și prin sisteme automate, pentru a asigura siguranța întregului proces.

Reumplerea lacului de acumulare în contextul intervențiilor tehnice

Compania de stat Hidroelectrica a demarat procesul de golire controlată a lacului Vidraru la începutul lui august 2025, în vederea realizării unor intervenții tehnice asupra echipamentelor hidromecanice ale barajului. Această operațiune, necesară pentru asigurarea siguranței și funcționării optime a hidrocentralelor, s-a desfășurat în mai multe etape, între 1 august 2025 și 28 februarie 2026. Golirea lacului a fost esențială pentru efectuarea lucrărilor de retehnologizare, primele de asemenea de această magnitudine pentru infrastructura hidroenergetică din România.

Ministrul Ivan a explicat că reumplerea lacului de acumulare reprezintă un pas important în procesul de modernizare a infrastructurii, în condițiile în care Barajul Vidraru a fost pus în funcțiune în 1966, având o durată de viață proiectată de 30 de ani. “Astăzi funcționează de aproape 60 de ani, adică dublu față de durata inițială, ceea ce obligă la intervenții de retehnologizare pentru a menține siguranța în exploatare”, a spus oficialul.

Detalii despre proiectul de retehnologizare și siguranța infrastructurii

Contractul pentru retehnologizarea Amenajării Hidroenergetice Vidraru a fost semnat în iulie 2024, fiind atribuit unei asocieri formate din Electromontaj (lider), Koncar – Engineering Co. Ltd. pentru producție și servicii, precum și Butan Grup, subcontractant. Valoarea totală a contractului este de aproximativ 188,4 milioane de euro, fără TVA.

Hidrocentrala Vidraru, situată pe raul Argeș și care utilizează un potențial hidroenergetic valorificat pe un sector de 28 de kilometri, are o cădere totală de apă de 324 de metri. Lacul de acumulare are un volum total de 465 de milioane de metri cubi, din care 320 de milioane sunt volumul util.

Ivan a subliniat importanța acestei investiții, amintind că funcționează de aproape șapte decenii, fiind un element critic pentru aprovizionarea cu energie a țării. “Reetnhologizarea nu putea fi amânată, pentru că vorbim despre siguranța în exploatarea unei infrastructuri critice pentru România”, a spus ministrul.

La final, oficialul a subliniat că procesul de reumplere a lacului Vidraru a început deja, dat fiind că, la data de 4 aprilie, lacul a fost reumplut, urmând să fie complet umplut până în luna octombrie, dacă condițiile hidrologice rămân favorabile. Aceasta reprezintă un pas cheie în conservarea și modernizarea sistemelor hidroenergetice din România, într-un moment în care necesitatea unor infrastructuri sigure devine prioritară.
